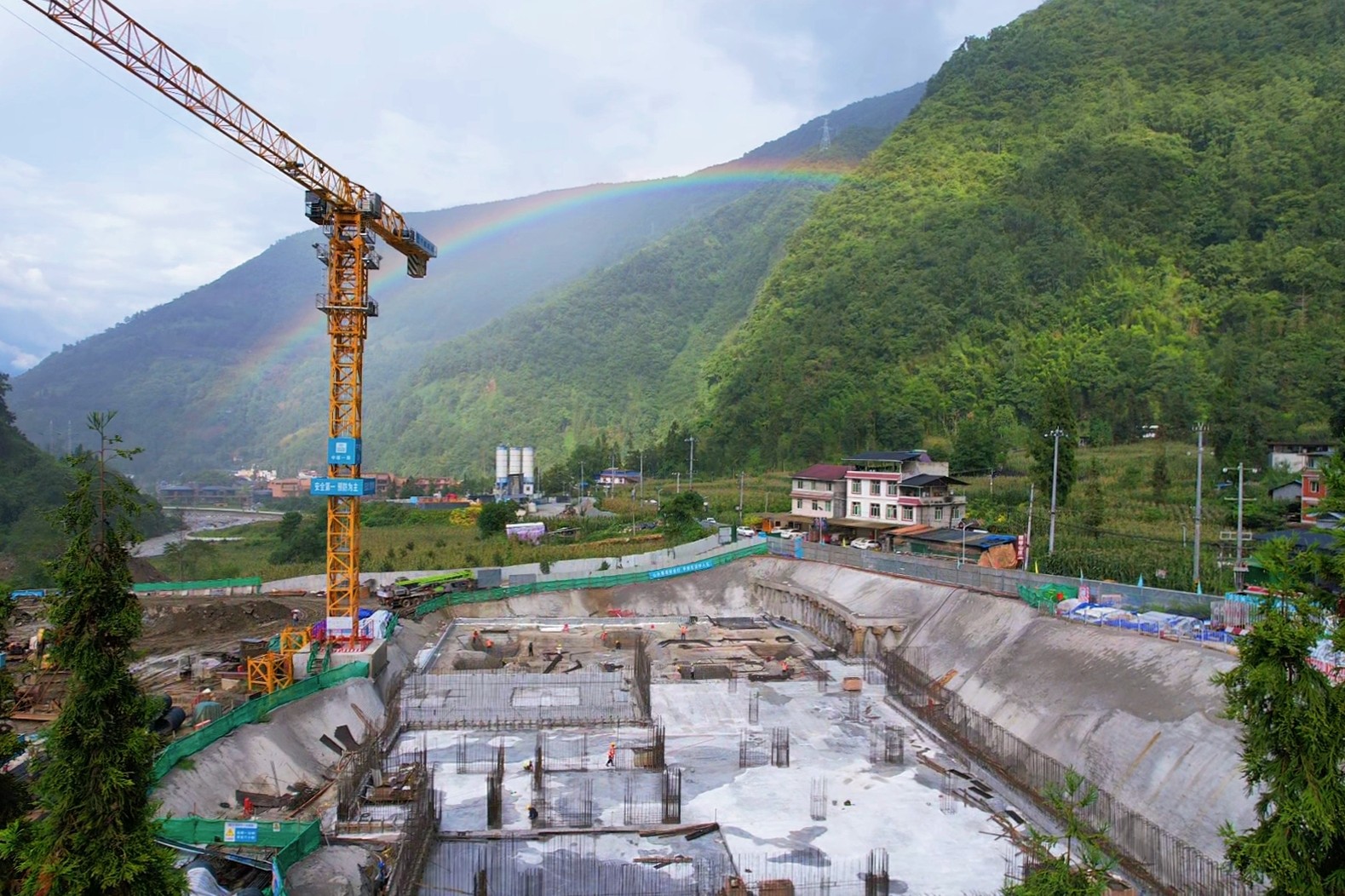

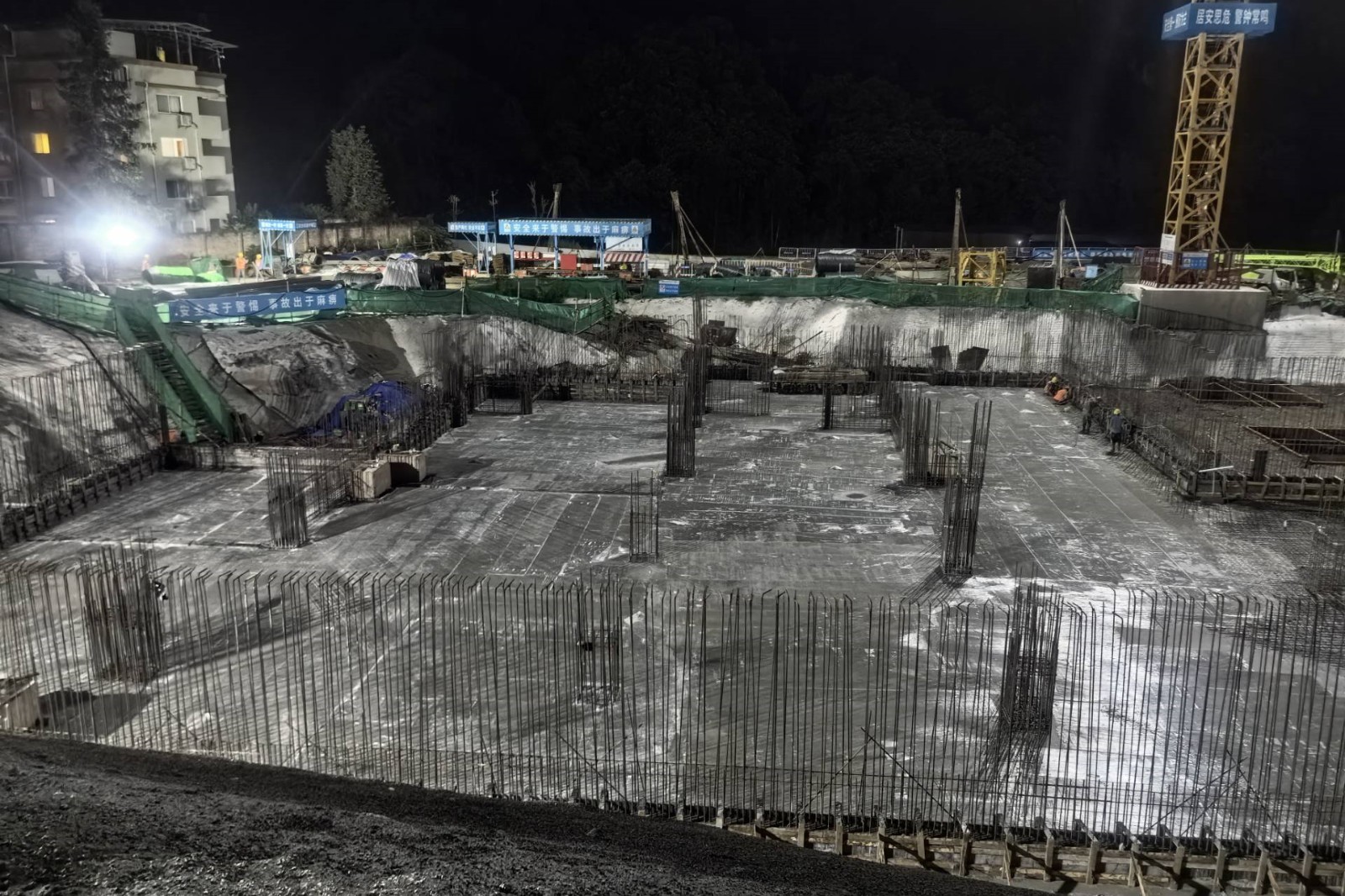

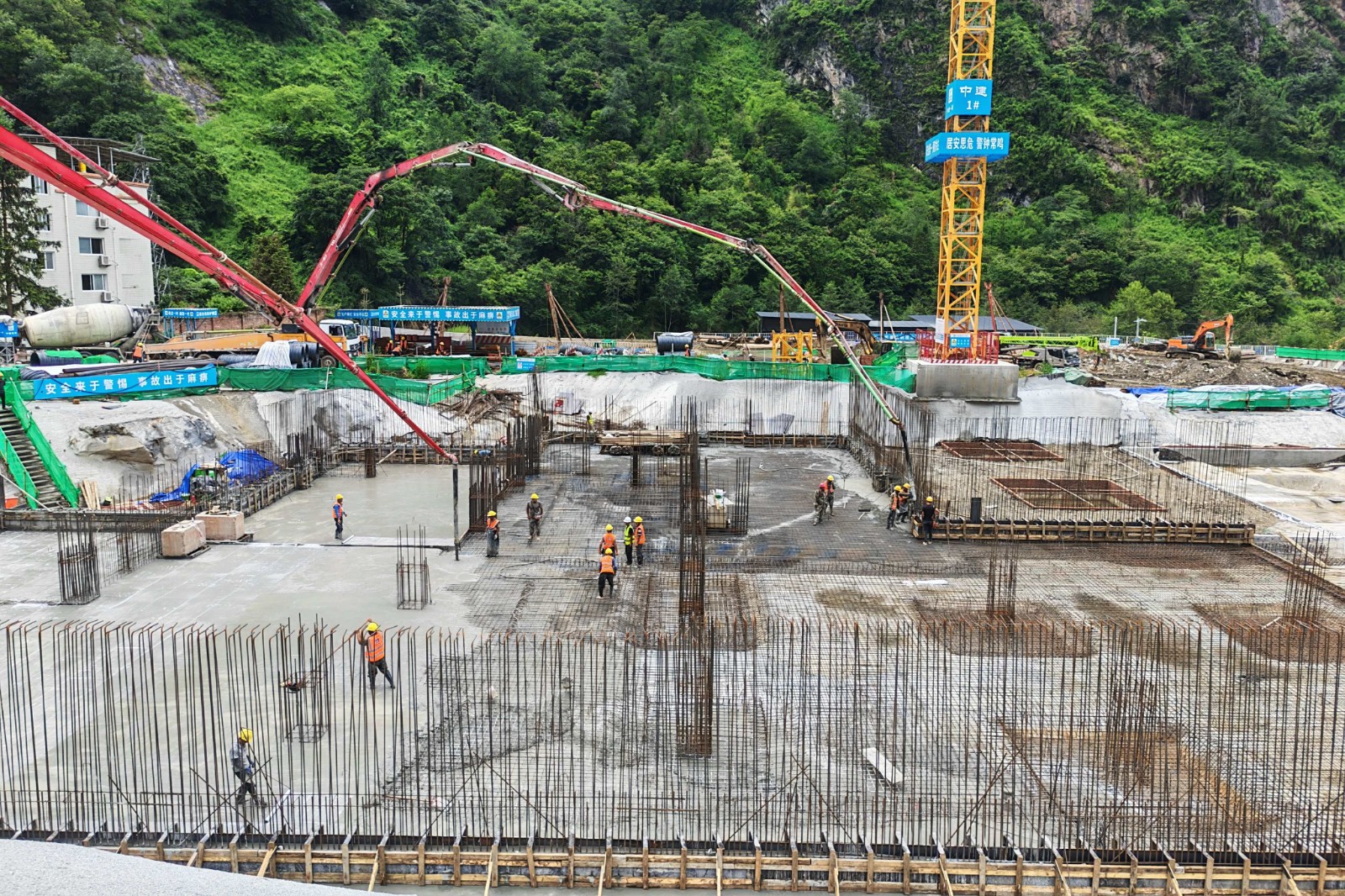

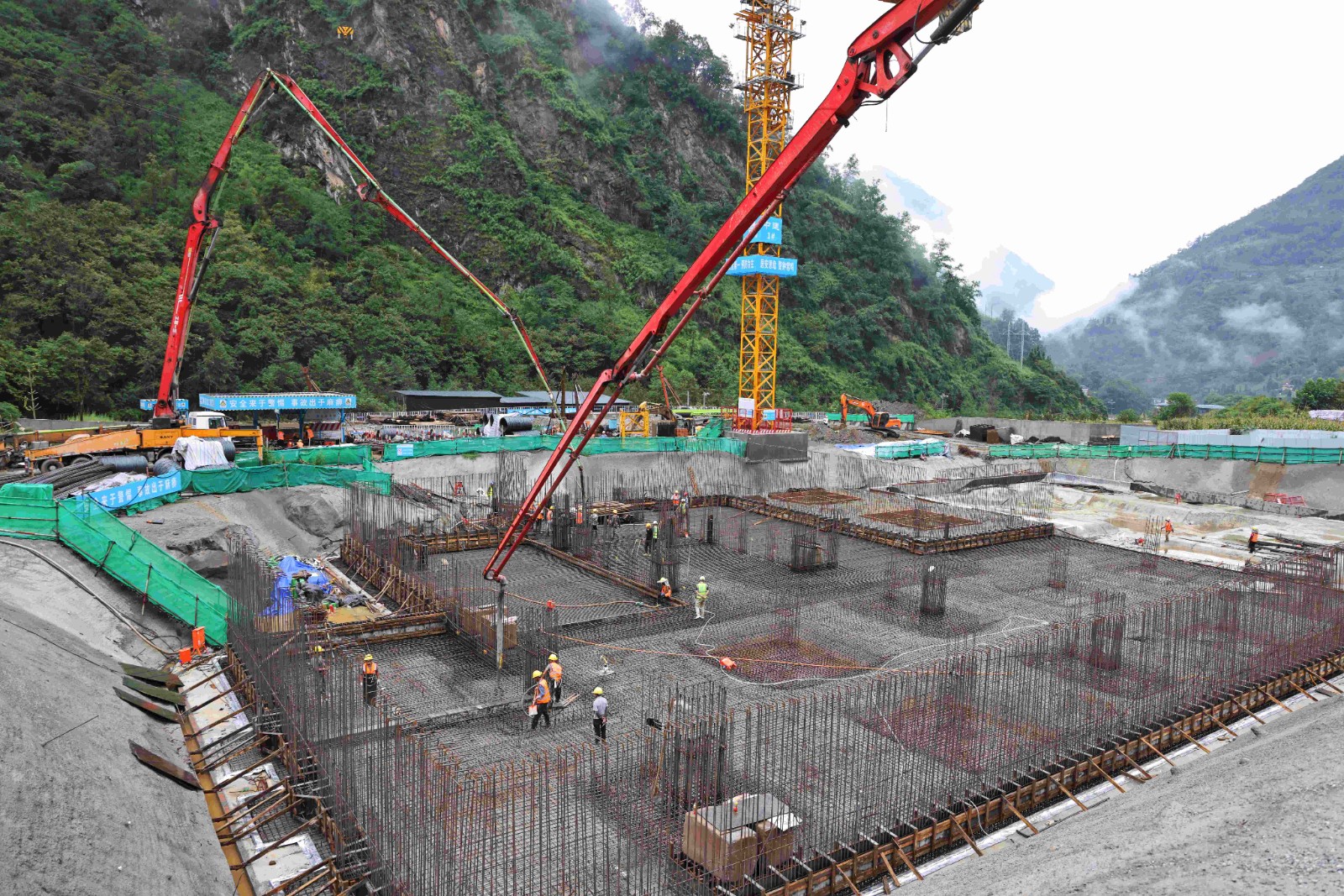

8月25日01:46,随着最后一车混凝土泵送入模,田湾河公司“9·5”灾后重建草科营地新营区建设工程1号楼首仓筏板基础混凝土浇筑顺利完成,标志着工程正式进入主体结构施工阶段。
本次浇筑作业历时19小时,累计浇筑混凝土约1200立方米,投入施工人员60余人、设备20余台,实现“零事故、零缺陷”目标,为灾后重建工程树立了高效、安全、规范的施工标杆。
为确保此次浇筑作业高效推进,公司联合各参建单位项目部提前谋划、周密部署。一是优化施工组织,统筹调配人力、机械及材料资源,确保连续作业能力;二是严格技术交底,明确浇筑顺序、振捣要求等关键环节,保障工艺标准化;三是强化协同调度,建立现场应急响应机制,有效应对各类突发情况。

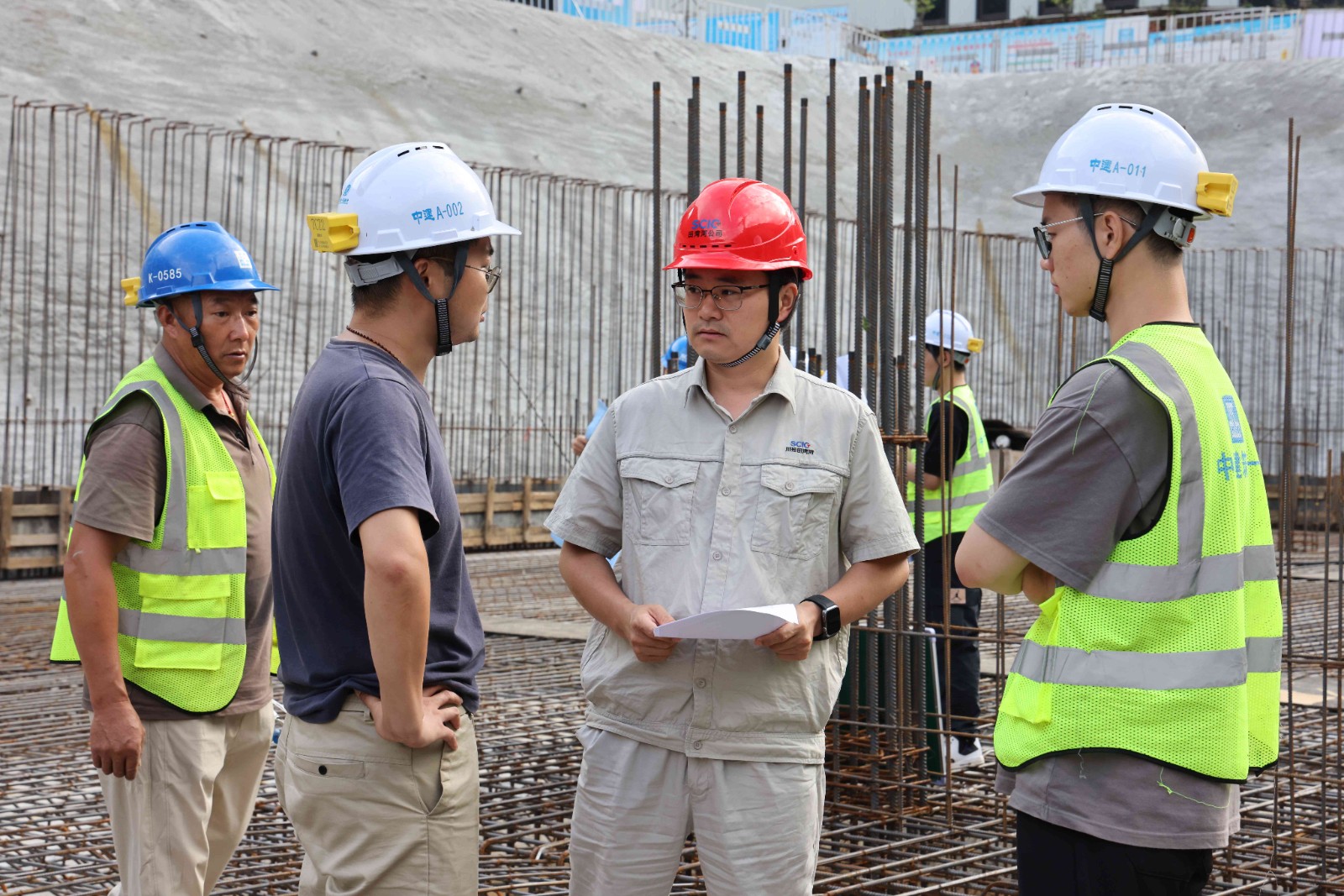

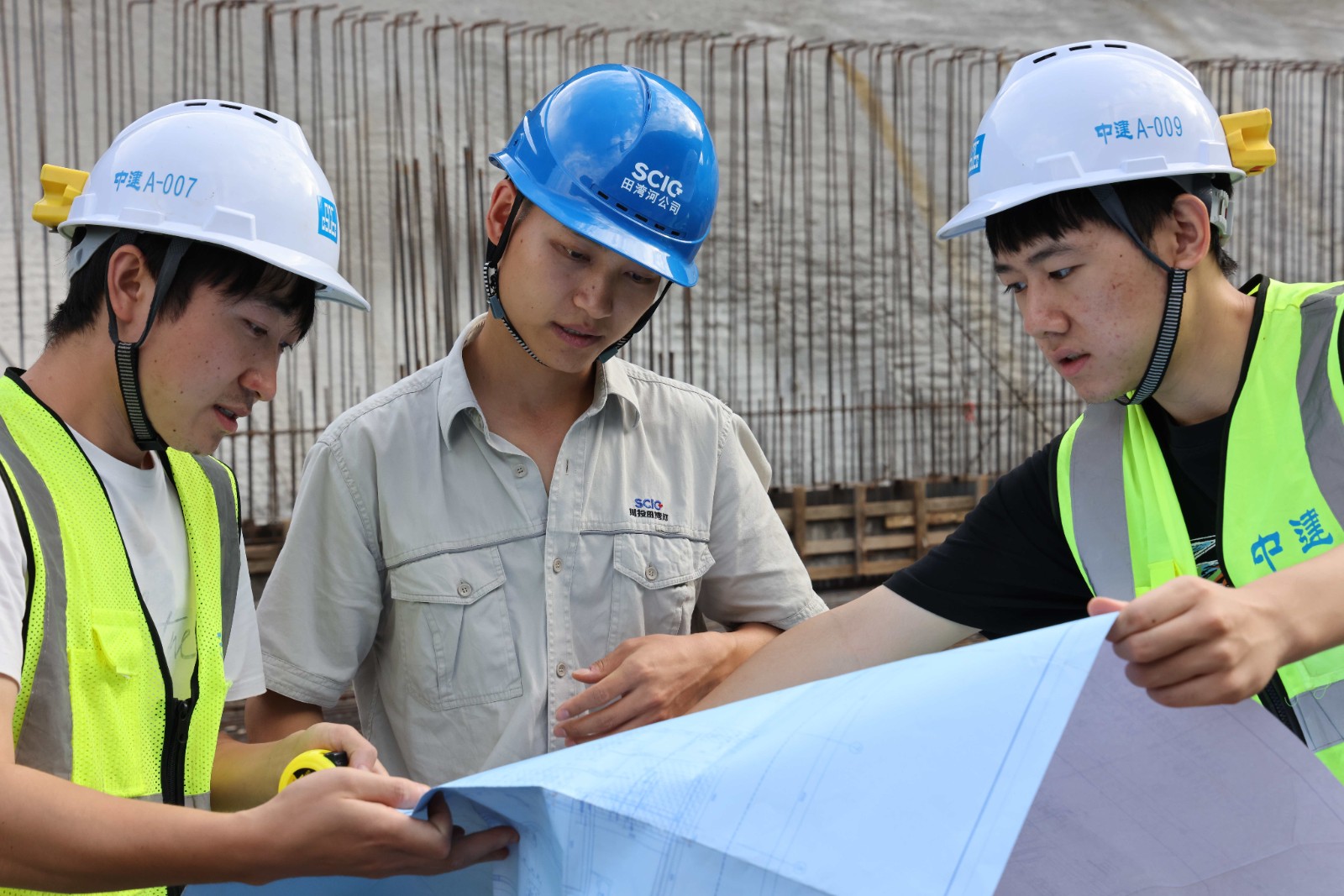

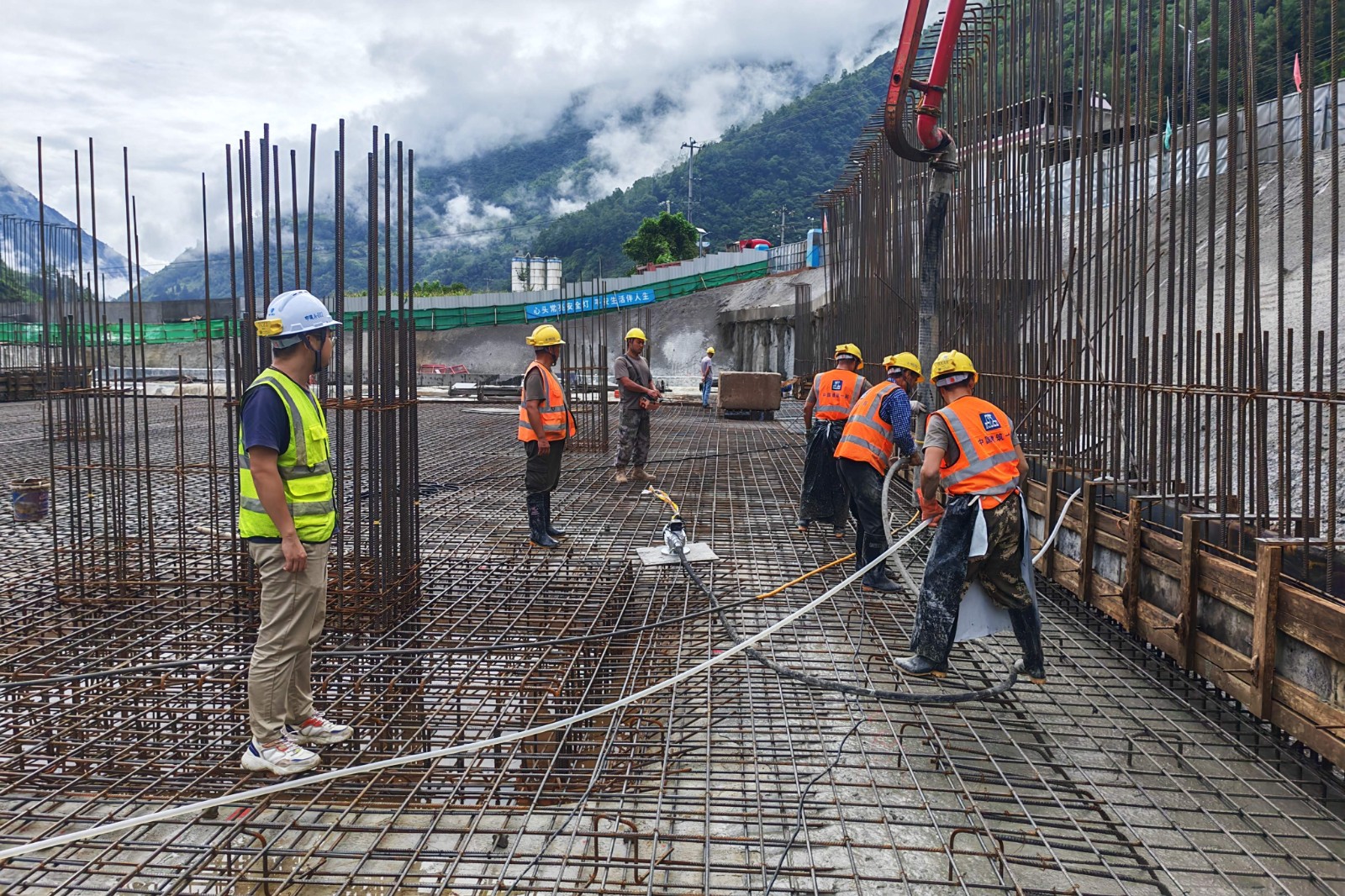

浇筑前,水工部严格履行验收程序,联合监理、造价咨询、施工总承包等单位对钢筋绑扎、模板支护、预埋件位置等逐项核验,确保各项指标符合设计及规范要求,一次性通过验收。施工过程中,始终坚持“安全第一”原则。严格落实基坑支护监测、临边防护及临时用电管理措施,专职安全员全程旁站监督,确保作业风险可控在控。
在公司“一手抓抢险救灾,一手抓生产经营”的战略方针指引下,本次筏板首仓混凝土浇筑顺利完成,成为这一理念的生动实践与有力见证。自项目开工以来,便面临着诸多复杂且艰巨的挑战。进场道路经常实行交通管制,甚至因施工封闭,造成“人、材、机”等资源运输困难重重;地质条件较差,为工程建设增添较大的技术难度;汛期降雨频繁,多次引发停工避险,严重扰乱施工节奏。尤其是“8·10”地质灾害的发生,对项目进度、人员安全以及队伍稳定等方面都造成了极为不利的影响。
面对这一系列棘手难题,项目各参建单位齐心协力、共克时艰。水工部积极协调各方资源,为项目推进提供坚实保障;施工单位精心组织施工,优化施工方案,在确保安全与质量的前提下,通过加大资源投入和增加夜间施工来保障施工进度;监理单位则严格履行监督职责,对每一道工序、每一个环节都进行细致检查与把控,为工程质量筑牢防线。正是凭借着各参建单位的团结协作、不懈努力,一个又一个困难被逐个击破,最终顺利完成了本次筏板首仓混凝土浇筑,为项目后续建设奠定了坚实基础,也为公司在复杂形势下实现生产经营目标增添了信心与动力。
下一步,公司将紧盯年度工期目标,加快推进项目后续作业及主体结构施工,持续加强现场安全质量管控,全力打造灾后重建精品工程、放心工程。
